燃机交付周期延至7年:数据中心自建电厂潮引发动力设备全球抢夺战
来源: 时间: 2026-01-05


关注公众号

了解更多资讯


导语

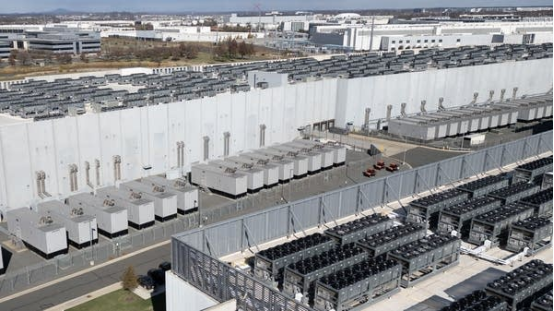

人工智能(AI)数据中心的爆发式增长,正倒逼化石燃料需求大幅回升。




近期发布的两份行业报告详细记录了美国拟建燃气发电产能的井喷式增长。据非营利机构Global Energy Monitor统计,2025年美国拟建的天然气发电设施项目数量同比去年增长了三倍。市场情报机构Cleanview的分析报告进一步指出,这一增量的主要推手是数据中心运营商为保障电力供应而自建的天然气发电厂。


Global Energy Monitor的研究分析师Jenny Martos长期跟踪各类已公示及在建能源项目。据她测算,美国目前规划的新增天然气发电装机容量已超250吉瓦(GW),这一体量足以覆盖全美家庭的用电需求并有大量盈余。


“一场新的竞赛正在展开,我们目睹的是石油工业与科技产业的硬件大扩建。”Martos评价道。


为了抢占AI算力高地,科技巨头正斥资数千亿美元建设基础设施,并要求其尽快投运。商业地产服务商JLL的数据中心开发专家Andy Cvengros指出,由于从公用电网获取电力的等待周期已延长至五年,天然气发电成为了短期内唯一可行的解决方案。这促使大量数据中心转向“表后”模式,即绕过电网在园区内自建分布式电站。


尽管超大规模运营商也在布局小型模块化核反应堆(SMR)等清洁能源技术,但Cvengros认为这些技术的落地还需要7到12年的时间窗口。相比之下,燃气发电的部署速度优势明显。


然而,硬件供应链的瓶颈正在显现。Cleanview创始人Michael Thomas指出,前提是开发商能够抢购到核心动力设备——燃气轮机。


“燃气轮机的交付周期(lead time)已大幅延长至5到7年。”Thomas表示。


通过对数十个数据中心发电项目的许可文件和总图设计进行分析,Thomas发现绝大多数项目采用天然气动力。面对设备短缺,开发商正采取“非常规”手段以确保项目按期上线。


“我们看到有开发商计划将燃气内燃机和燃气轮机安装在半挂车上进行移动式发电。”Thomas透露,“还有方案计划采用航改型燃气轮机(基于喷气发动机技术),甚至寻求采购原本用于军舰或邮轮的船用燃气轮机。”


针对这一现象,University of Notre Dame可持续能源政策副教授Emily Grubert从能效角度表达了担忧。她认为,利用这些效率相对较低的设备燃烧非清洁燃料,并非理想之选。


“尽管天然气的温室气体排放强度低于煤炭,但仍不容忽视。在严格的气候目标下,这类设施最终也需通过能源转型逐步淘汰。”Grubert分析道。


她进一步警告,即便未来数据中心完成了向清洁能源的切换,这些为了应急而大规模建设的天然气发电资产并不会凭空消失,其过剩产能很可能在未来几十年内被其他市场主体继续吸纳和使用,从而锁定长期的碳排放。
